莱州北起步区二水路道路新建工程9月份工程月报
2014-09-28作者:admin 返回列表

一、工程概况

       1、滨海大道:莱州北部起步区滨海大道道路工程:一段起点位于二水路以北(K7+200),终点位于南三路(K12+647.768),全长5447.768米,二段起点位于三城路(K0+000),终点接一段起点(K7+200)。本工程采用一级公路标准设计,设计速度60km/h,横断面形式为15m(辅路)+35m(绿化带)+2m(人行道)+12m(行车道)+2m(中央分隔带)+12m(行车带)+2m(人行道)+10m(绿化带)+15m(水渠)+10m(绿化带)+15m(辅路)=130m。中央分隔带预留两米,本标段主要施工内容包括机动车道路基、雨污水管线、弱电管线、涵洞工程、绿化工程、排水工程等。

      2、二水路:工程位于莱州北部烟台西部增长极莱州北部起步区,道路及园林工程,包括:路基土方工程、排水管网、道路工程、涵洞、广场园林工程等,起点位于西一路K0+000,一期终点K3+082.842,本工程采用城市道路主干路标准设计,计划速度40KM/n,断面形式为:10m绿化带+5m人行道+20m主路面+5m人行道+10m绿化带=50m

二、本月工程形象进度

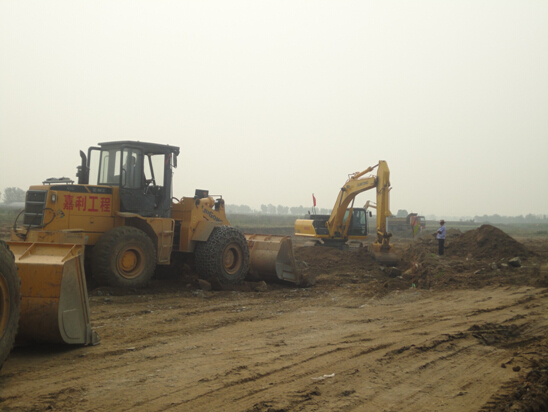

      1、滨海大道:(1)完成路基挖方39137m3,累计完成105546m3,并按照要求完成部分挖方路段的挖除以及换填工作;(2)完成路基填方152156m3,累计完成491386m3;(3)完成路基强夯(点夯)45000m2,累计完成75000m2;(4)污水管线完成150m,累计完成150m。

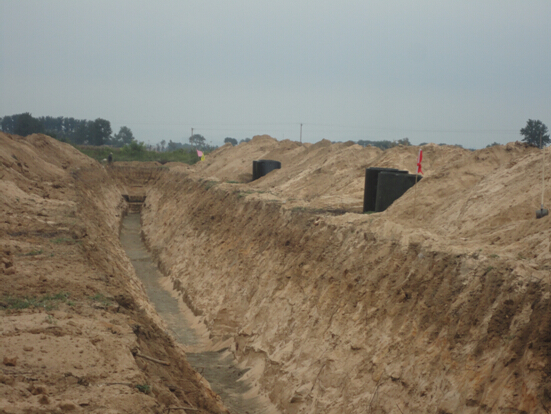

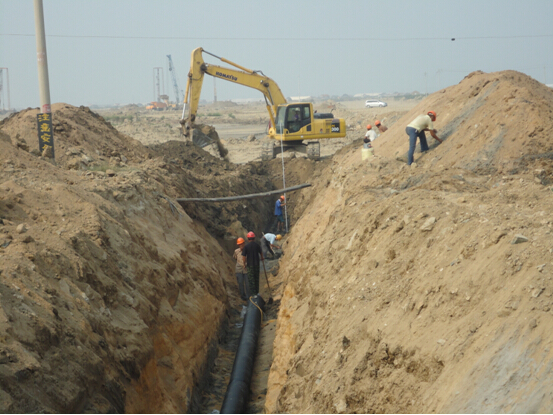

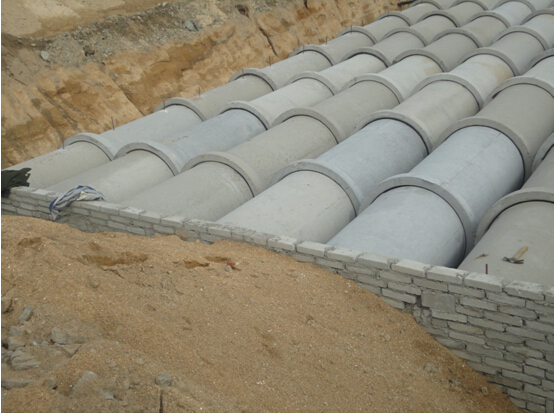

  2、二水路:本月进行:1、高压线下路基强夯、满夯的施工;2、污水管沟开挖、污水管安装共计约2000米,污水井砌筑58个;3、雨水管沟开挖、雨水管安装约700米;4、预埋6×d800过路管施工5道。

三、本月工程质量分析

      工程质量方面现场监理人员的认真把关,施工单位严格要求,工程质量满足设计以及规范要求;在路基施工过程中对池塘堤坝、养殖棚底面软弱土层,部分挖方地段(原种植地,浅层为砂土,深层为腐殖土)与设计单位进行联系,将塘堤坝、养殖棚底地面软弱土层以及挖方地段不合格土质挖出换填石渣,并及时在起步区领导巡查工程时进行汇报,确保了工程质量。

强夯作业业正常施工,并根据现场实际情况,会同设计单位研讨,对强夯方法以及布局方式做出了部分调整,并及时对起步区领导进行了汇报,保证质量的同时,加快了施工进度。

污水管线工程已开展施工,确定施工的工序,标准化施工,保证了施工质量。

四、本月安全文明施工

    1、所有机械操作及指挥人员全部持证上岗,并签订安全生产责任状。

    2、非机械操作人员禁止操作机械设备。

    3、管道安装排地下水时用接地良好且不漏电的潜水泵,施工人员全部穿绝缘水鞋。

    4、由于本月雨水较多,项目部成立防汛领导小组,对于主要部位进行重点巡查。

    5、在文明施工方面:做到活完场清,各种建筑垃圾及时清理,在路口安放醒目的警示标示牌。

五、工程款支付

    无

六、合同及其他处理情况

    妨碍施工的原因:在K2+190——K2+025米处有一土地承包户不让在其承包的土地范围施工;

    现场存在影响施工的障碍:

    ①、强电、弱电、移动、联通、电信、广电、风电等电缆电线;

    ②徐家西果园征地范围不够,影响施工,需尽快协调。

七、本月工作小结

     本月监理项目部严格按照合同、设计图纸及招标文件的要求进行施工监理,严把工程施工质量关,同时保证安全施工,无任何安全事故发生,并要求施工单位在保证质量安全的前提下加快施工进度。

八、下月工作重点

    下个月工作任务分为四个部分,一是继续进行主、辅路路基石渣垫层换填,二是路基强夯的施工,三是污水管线的施工,四是准备雨水管线、涵洞的施工。





青岛盛泰工程管理咨询有限公司

2014年9月25日
